B120 Scharnsteiner Straße, Bestandsausbau Halsgraben

Auf dieser Seite erhalten Sie Informationen zum Bestandsausbau Halsgraben im Zuge der B120 Scharnsteiner Straße.

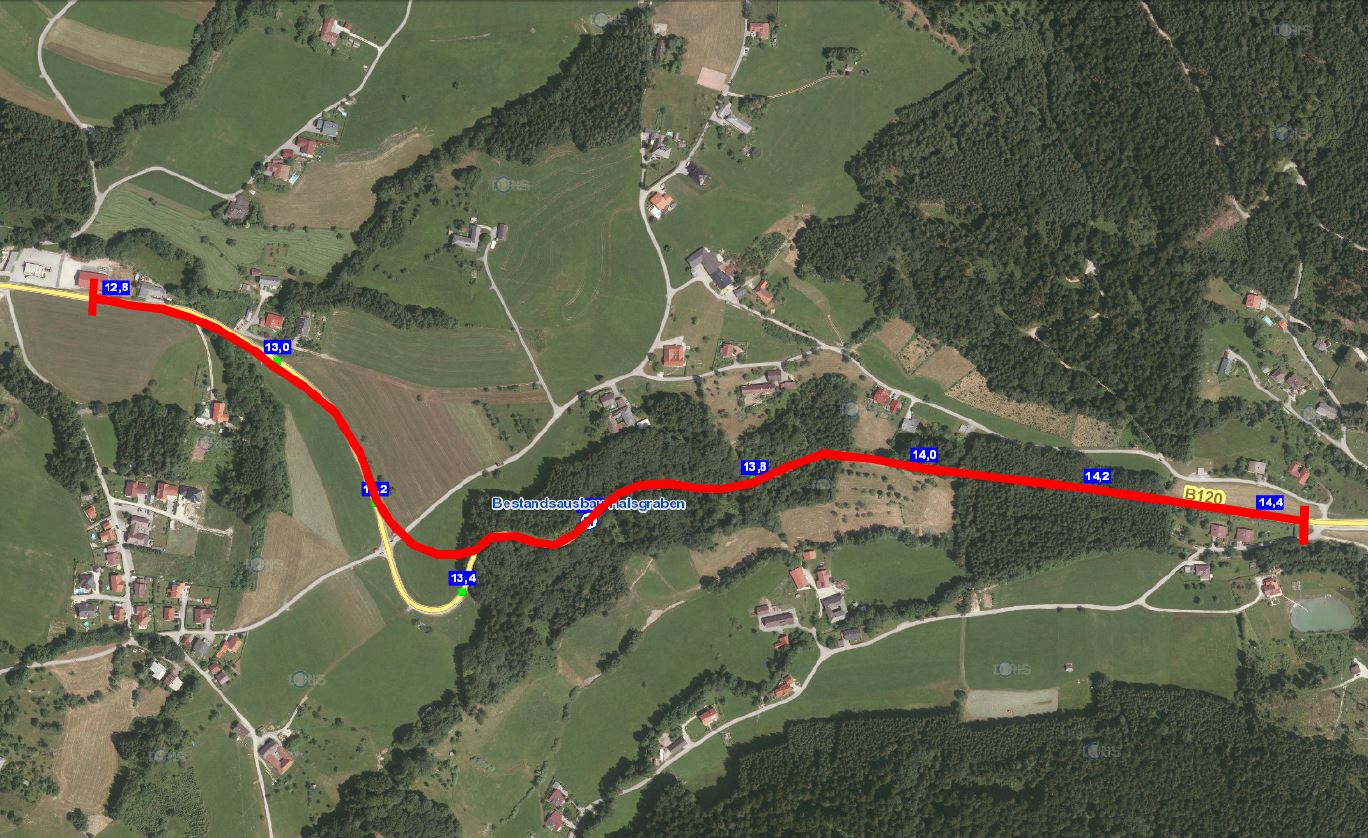

B120 Scharnsteiner Straße, Bestandsausbau Halsgraben, Orthofoto (Quelle: Land Oö., DORIS)

Die B120 Scharnsteiner Straße weist im Gemeindegebiet von St. Konrad und Scharnstein im sogenannten "Halsgraben"eine ungünstige Linienführung und schlechte Sichtweiten auf. Der Streckenabschnitt liegt in starker Hanglage. Auf Grund der schwierigen geologischen Bodenverhältnisse und dem fehlenden Entwässerungssystem kam es in den vergangenen Jahren immer wieder zu Böschungsrutschungen und Fahrbahnverformungen. Durch den rund 1,5 km langen Bestandsausbau soll zum einen die Linienführung verbessert werden und die Fahrbahnbreite an das heutige Verkehrsaufkommen angepasst werden. Zusätzlich wird über den gesamten Abschnitt ein funktionierendes Entwässerungssystem errichtet.

Baustellenfotos

  • Rodungsarbeiten - April 2019

    Quelle: Land Oberösterreich, Pointner

    Rodungsarbeiten - April 2019

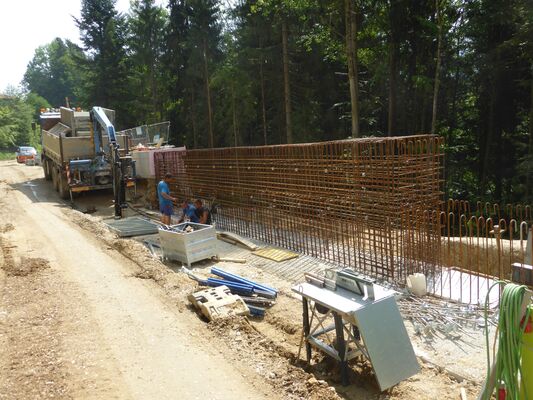

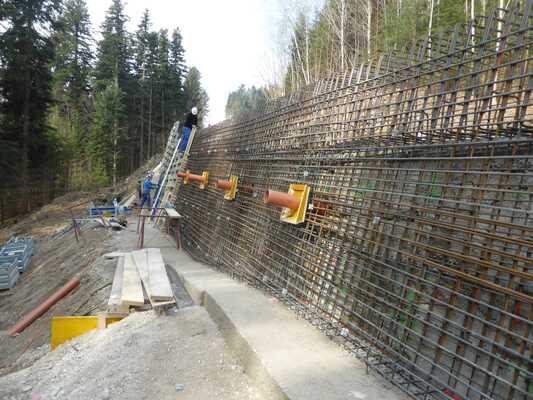

  • Herstellen der Bewehrung für die geankerten Vorsatzschalen

    Quelle: Land Oberösterreich, Pointner

    Herstellen der Bewehrung für die geankerten Vorsatzschalen bei den bestehenden Stützmauern - April 2019

  • Herstellung der Stützrippen am Baulosende

    Quelle: Land Oberösterreich, Pointner

    Herstellung der Stützrippen am Baulosende - Mai 2019

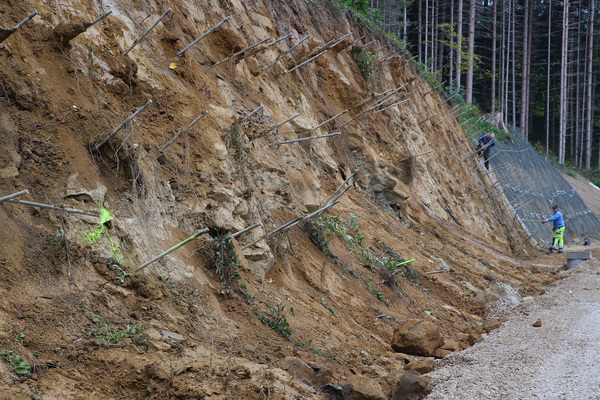

  • Herstellung der Reibungsfüße

    Quelle: Land Oberösterreich, Wiesinger

    Herstellen der Reibungsfüße (talseitige Stützkörper zur Stabilisierung des Hanges) - Mai 2019

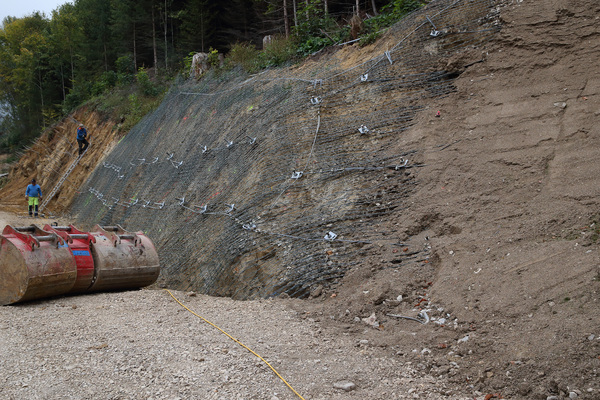

  • Verlegen des Hochleistungsgitters

    Quelle: Land Oberösterreich, Pointner

    Verlegen des Hochleistungsgitters - Juni 2019

  • Herstellen der Stützmauer

    Quelle: Land Oberösterreich, Pointner

    Bewehrung Stützmauer - Juni 2019

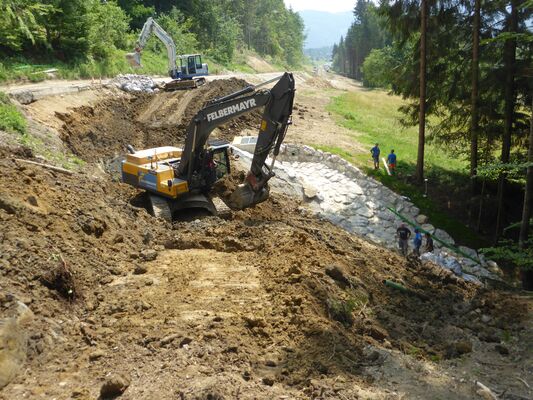

  • Herstellen der Böschungen, im Hintergrund: Quelltopf mit Raubettgerinne

    Quelle: Land Oberösterreich, Wiesinger

    Herstellen der Böschungen, im Hintergrund: Quelltopf mit Raubettgerinne - Juni 2019

  • Felsabbrucharbeiten im Einschnittsbereich

    Quelle: Land Oberösterreich, Grilnberger

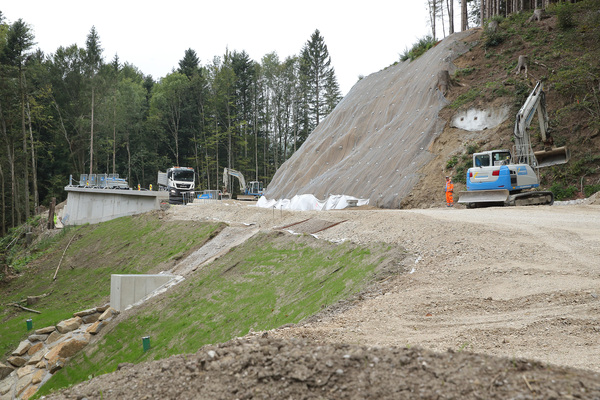

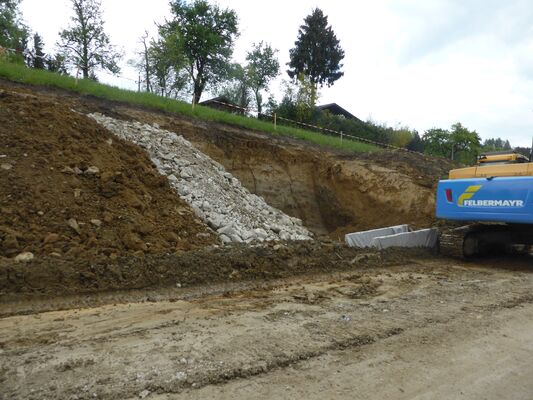

    Felsabbrucharbeiten im Einschnittsbereich - September 2019

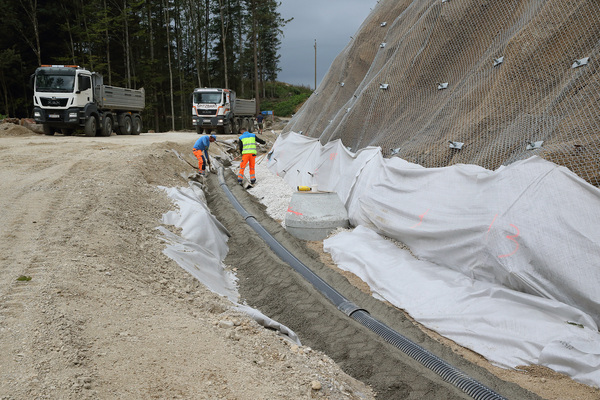

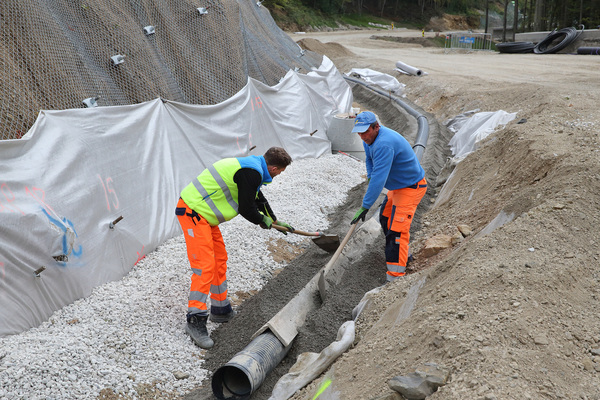

  • Herstellen des Längskanalsystems

    Quelle: Land Oberösterreich, Grilnberger

    Herstellen des Längskanalsystems - September 2019

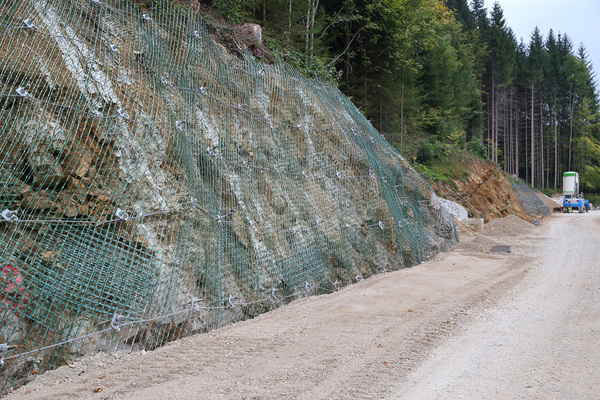

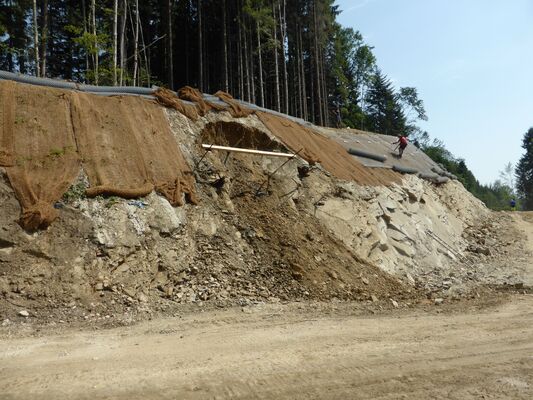

  • Herstellen des Längskanalsystems, Steilböschung mit vernageltem Hochleistungsgitter

    Quelle: Land Oberösterreich, Grilnberger

    Herstellen des Längskanalsystems, Steilböschung mit vernageltem Hochleistungsgitter - September 2019

  • Blick auf Steilböschung mit vernageltem Hochleistungsgitter

    Quelle: Land Oberösterreich, Grilnberger

    Blick auf Steilböschung mit vernageltem Hochleistungsgitter - September 2019

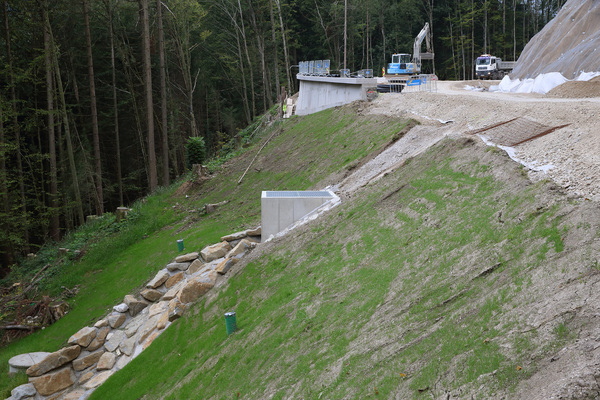

  • Quelltopf mit Ableitungsgerinne

    Quelle: Land Oberösterreich

    Quelltopf mit Ableitungsgerinne - September 2019

  • Böschungssicherung mittels 3D-Gittermatten vernagelt

    Quelle: Land Oberösterreich, Grilnberger

    Böschungssicherung mittels 3D-Gittermatten vernagelt - September 2019

  • Bodennägel als Vorbereitung für die 3D-Gittermatten

    Quelle: Land Oberösterreich, Grilnberger

    Bodennägel als Vorbereitung für die 3D-Gittermatten - September 2019

  • Montagearbeiten 3D-Gittermatten

    Quelle: Land Oberösterreich, Grilnberger

    Montagearbeiten 3D-Gittermatten - September 2019

  • Überblick der Ausbaustufen der 3D-Gittermatten, Lnks: Vorbereitungsarbeiten, Mitte: fertig montierte Gittermatten, rechts: mit Kies/Humusgemisch befüllte 3D-Gittermatte

    Quelle: Land Oberösterreich, Grilnberger

    Überblick der Ausbaustufen der 3D-Gittermatten, Links: Vorbereitungsarbeiten, Mitte: fertig montierte Gittermatten, rechts: mit Kies/Humusgemisch befüllte 3D-Gittermatten - September 2019

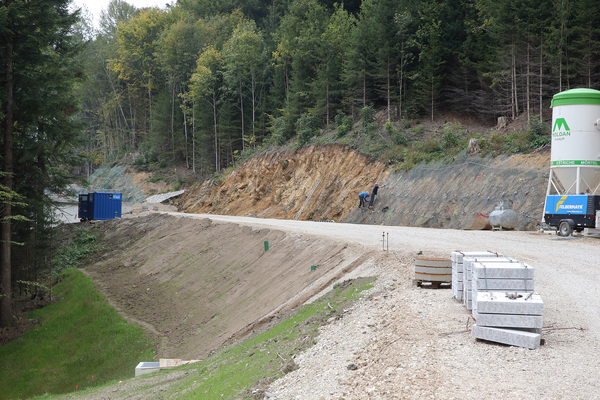

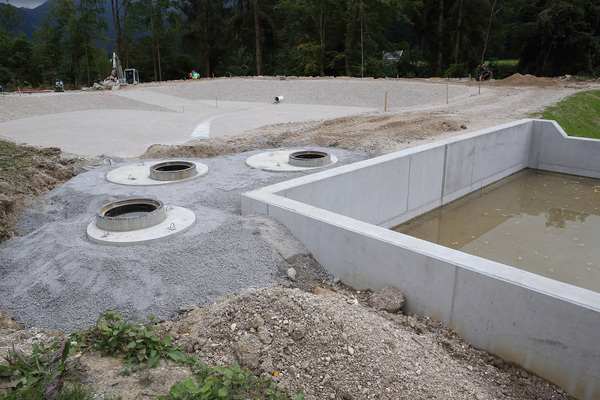

  • Becken Halsgraben zur getrennten Sammlung und Vorreinigung der Wässer

    Quelle: Land Oberösterreich, Grilnberger

    Becken Halsgraben zur getrennten Sammlung und Vorreinigung der Wässer - September 2019

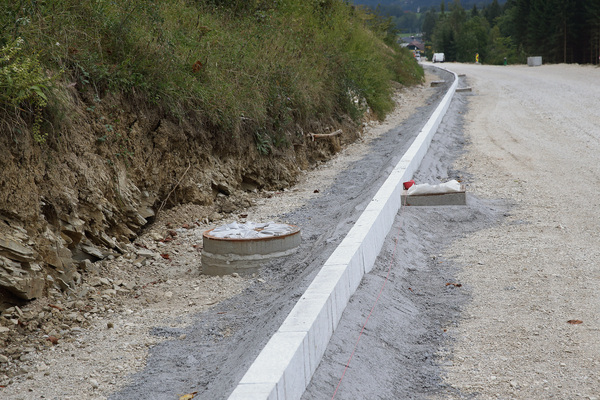

  • fertig versetzte Leistensteine im Bereich Baulosende

    Quelle: Land Oberösterreich, Grilnberger

    fertig versetzte Leistensteine im Bereich Baulosende - September 2019

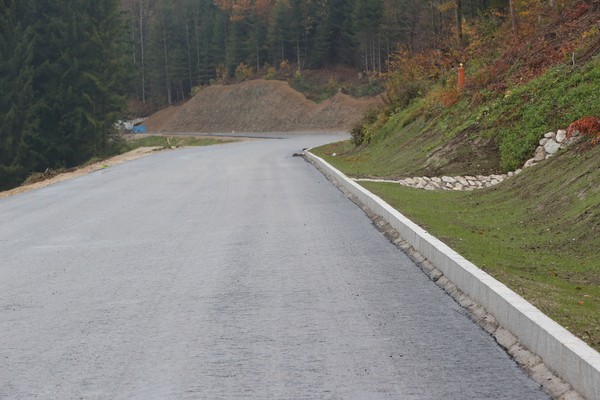

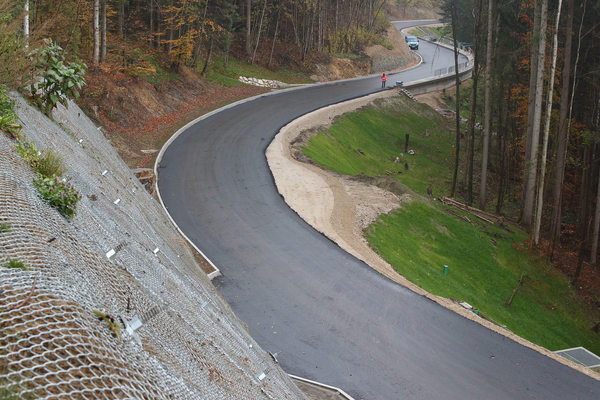

  • Asphaltierung November 2019 - Blick auf Trasse

    Quelle: Land Oberösterreich, Grilnberger

    November 2019 - Blick auf Trasse

  • Asphaltierung November 2019 - Blick auf Steilböschung mit vernageltem Hochleistungsgitter

    Quelle: Land Oberösterreich, Grilnberger

    November 2019 - Blick auf Steilböschung mit vernageltem Hochleistungsgitter

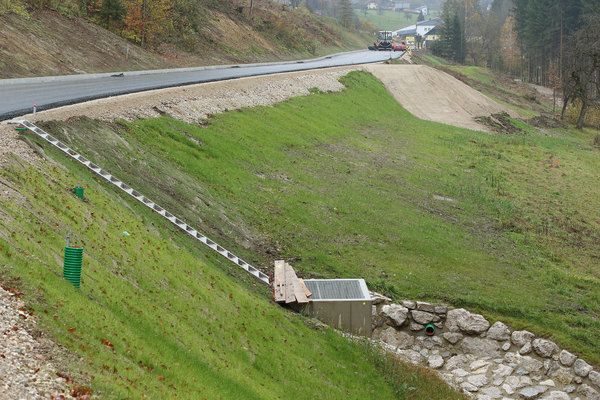

  • Asphaltierung November 2019 - Blick auf Quelltopf mit Wartungsstiege und Raubettgerinne

    Quelle: Land Oberösterreich, Grilnberger

    November 2019 - Blick auf Quelltopf mit Wartungsstiege und Raubettgerinne

  • Asphaltierung November 2019 - Blick auf Böschungssicherung mit 3D-Gittermatten

    Quelle: Land Oberösterreich, Grilnberger

    November 2019 - Böschungssicherung mittels 3D-Gittermatten System "Krismer"

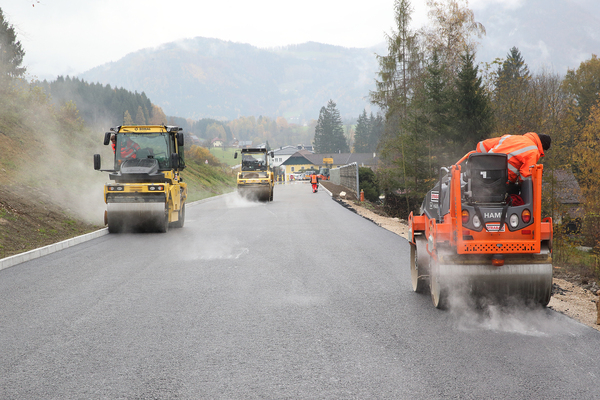

  • Asphaltierung November 2019

    Quelle: Land Oberösterreich, Grilnberger

    November 2019 - Asphaltierungsarbeiten im Bereich Baulosende

  • November 2019 - Herstellung der Verpressanker im Bereich der Stützmauer

    Quelle: Land Oberösterreich, Grilnberger

    November 2019 - Herstellen der Verpressanker im Bereich der Stützmauern
